今年的政府工作报告中提到,济南将加快能源保障网建设,建成曹范LNG调峰储配站二期工程。

今年的政府工作报告中提到,济南将加快能源保障网建设,建成曹范LNG调峰储配站二期工程。

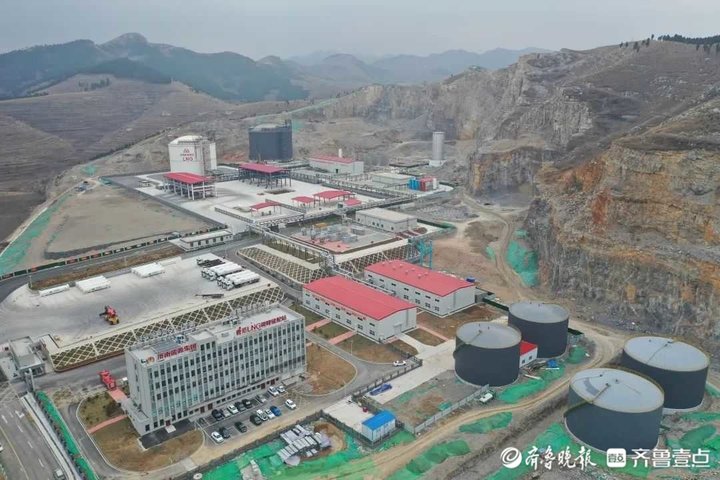

曹范LNG调峰储配站一期、二期工程全貌(图片来源:中铁十八局集团)

记者了解到,济南曹范LNG调峰储配站项目由济南能源集团负责建设并运行,是济南市乃至全省较大的内陆储气基地,已列入山东省天然气调峰储备基地,也是保障气源稳定供应、满足济南用气需求的重大民生工程。项目分为两期建设。

曹范LNG调峰储配站一期项目总投资3.5亿元,建设3万立方米双金属全容储罐及配套附属设施,2021年9月正式投产注液,储气能力1800万立方米,气化外输能力为10万m³/h,日调峰能力较高达250万立方米。

在2020-2021采暖季,曹范LNG调峰储配站一期项目,在抵御“70年一遇的寒潮”中发挥重要作用,保障了群众温暖过冬。在2021-2022年采暖季保供期间,项目一期总外输量达1244万立方米,装车1750吨,折合约245万立方米。在春节及北京冬奥会期间,为保障“奥运蓝”及应对低温天气,外输1180万方,单日较大气化外输保供量突破100万方,有效保障了济南市燃气供应稳定。

记者注意到,早在2021年9月曹范LNG调峰储配站一期项目正式投产时,二期项目就正在加快建设中。

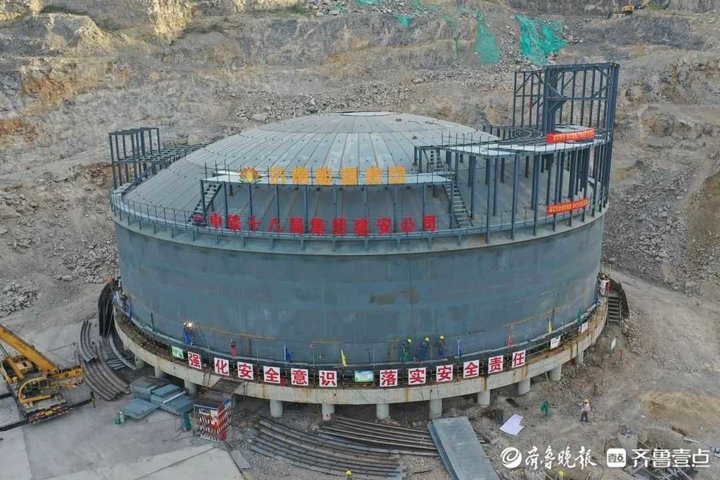

曹范LNG调峰储配站(二期)工程4万立方米三金属全容罐主体建成(图片来源:中铁十八局集团)

据济南能源集团相关负责人介绍,曹范LNG调峰储配站二期项目总投资10亿元,拟增设4万立方米三金属全容储罐1座,储气能力达2400万立方米,建成后总储存量达7万立方米,较大储气能力达4200万立方米,日调峰能力约550万立方米。项目计划于2022年6月底完工并进入验收阶段,9月份进行预冷调试,采暖季前具备存储运行条件。

为加快建设能源保障网,济南能源集团还将统筹推进济南市供气“一张网”规划及建设。据介绍,济南能源集团现有高压管线332.3公里、次高压管线219.4公里、中压管线3184.4公里、低压管线7170.0公里,共计10906.1公里。2022年,计划投资建设高压71.6公里,次高压41.9公里,建成后将极大提升济南市燃气供应保障能力。(新黄河)
